추진과정

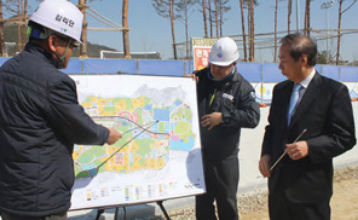

신도시 건설현장의 추진 상황을 점검

검무산에서 내려다 본 도청 신청사 건설 모습
경북도청 신도시 1단계 사업 준공
2006년 |
06월 27일 |
민선4기 김관용 도지사 도청이전 공약발표(새경북발전구상) |
2007년 |
03월 02일 |
「경상북도 도청이전을 위한 조례」 제정·공포 |
2008년 |
03월 28일 |
「도청이전을 위한 도시건설 및 지원에 관한 특별법」 제정·공포 |
06월 09일 |
경상북도 도청이전 예정지 지정·공고(경북공고 제 2008-398호) |
|
2009년 |
03월 09일 |
「경상북도 도청이전을 위한 도시건설 및 지원에 관한 조례」 제정·공포 |
2010년 |
04월 29일 |
사업시행자 지정(경상북도개발공사) |
05월 04일 |
경북도청신도시 개발예정지구 지정·고시(경북 고시 제2010-168호) |
|
2012년 |
02월 29일 |
경북도청신도시 건설사업 개발계획 승인(경북 고시 제 2012-62호) |
07월 19일 |
경북도청신도시 건설사업 개발계획 변경 승인(경북 고시 제 2012-215호) |
|
07월 31일 |
경북도청신도시 건설사업(1단계) 실시계획 승인(경북 고시 제 2012-230호) |
|
09월 12일 |
1단계 단지조성공사 착공 |
|
2014년 |
03월 17일 |
경북도청신도시 건설사업 개발계획변경(2차) 및 실시계획변경(1차) 승인(경북 고시 제 2014-96호) |
2015년 |
01월 07일 |
경북도청신도시 건설사업 개발계획변경(3차) 및 실시계획변경(2차) 승인(경북 고시 제 2015-11호) |
09월 04일 |
경북도청신도시 건설사업 개발계획변경(4차) 및 실시계획변경(3차) 승인(경북 고시 제 2015-291호) |
|
12월 31일 |
경북도청신도시 건설사업 개발계획변경(5차) 및 실시계획변경(4차) 승인(경북 고시 제 2015-478호) |
|
2016년 |
02월 22일 |
경북도청신도시 건설사업(1단계) 공사완료 공고(경북공고 제2016-288호) |
11월 22일 |
경북도청신도시 건설사업 개발계획변경(6차) 승인(경북 고시 제 2016-308호) |
|
2018년 |
01월 24일 |
개발계획 변경(7차) 및 2단계 실시계획 신도시건설위원회 심의 |
03월 08일 |
경북도청 신도시 건설사업(2단계) 실시계획 승인(경북 고시 제2018-72호) |
|
2020년 |
03월 02일 |
경북도청신도시 건설사업 개발계획변경(8차) 및 2단계 실시계획변경(1차) 승인(경북 고시 제 2020-65호) |
04월 24일 |
경북도청신도시 건설사업 2단계 실시계획변경(2차) 승인(경북 고시 제 2020-136호) |
|
2021년 |
05월 03일 |
경북도청신도시 건설사업 개발계획변경(9차) 및 2단계 실시계획변경(3차) 승인(경북 고시 제 2021-137호) |
11월 22일 |
경북도청신도시 건설사업 개발계획변경(10차) 및 2단계 실시계획변경(4차) 승인(경북 고시 제 2021-392호) |
|
2022년 |
07월 28일 |
경북도청신도시 건설사업 개발계획변경(11차) 및 2단계 실시계획변경(5차) 승인(경북 고시 제 2022-223호) |
2023년 |
05월 23일 |
경북도청신도시 건설사업 개발계획변경(12차) 및 2단계 실시계획변경(6차) 승인(경북 고시 제 2023-153호) |
12월 07일 |
경북도청신도시 건설사업 개발계획변경(13차) 및 2단계 실시계획변경(7차) 승인(경북 고시 제 2023-396호) |
|
2025년 |
02월 06일 |
경북도청신도시 건설사업 개발계획변경(14차) 및 2단계 실시계획변경(8차) 승인(경북 고시 제 2025-35호) |
향후 일정
2026년 |
12월 |
경북도청이전신도시 건설사업(2단계) 준공 |
2027년 |
12월 |
경북도청이전신도시 건설사업(3단계) 준공 및 신도시 건설 완료 |
